甘肅隴森G6京藏高速蘭海段GHSG2項目部
熱再生養護施工紀實

  伴隨著“一帶一路”宏偉藍圖的腳步,甘肅隴森公路養護工程股份有限公司在甘肅承建的又一個項目:G6京藏高速公路蘭州段(二期)2標段項目落地并于2017年10月18日開始緊張的施工。
  G6京藏高速公路蘭海段我部施工路段為起點樁號1635+278至終點樁號1690+485,途經河口鎮、平安鎮、花莊鎮等,至紅古區海石灣,全長55.207公里,工程中標價格為4821.1918萬元。其中就地熱再生528632m2;路面重鋪2.2km,8888m2;橋面重鋪30座橋130057m2;伸縮縫28道328米;標線34330m2;高壓旋噴樁 5024m。


  甘肅隴森公路養護工程股份有限公司經過不懈努力逐漸形成了以就地熱再生施工為主、其他路面施工并存的公路養護及高速公路養護施工新格局,把森遠股份“綠色養護”的理念植入到隴原大地上生根發芽。
  項目部自進場施工以來,積極開展了項目前期工作,從項目組織、人員分工、施工現場環境周密安排,項目經理部內設5部3室:即工程技術部、工程質檢部、財務管理部、設備材料部、安全環保部、綜合辦公室、工地實驗室;項目部下設4個專業施工隊(班組):即路面修補、沉陷處置組;路面、橋面重鋪組;就地熱再生組;交通安全設施組。各個部門班組團結協作,保證了施工有序順利的進行。


  自2017年10月18日開工以來截止到2018年5月10 日累計完成工程量是:路面沉陷處置2583M2,占該工程總量的10%;橋面鋪裝完成30895M2(24座),占該工程總量的65.6%;就地熱再生累計完成34293M2,占該工程總量的6.5%;伸縮縫累計完成56.2M(5道),占該工程總量的17.2%;高壓旋噴樁累計完成5024M,占該工程總量的100%。施工過程中從質量、進度到安全環保管理都得到了業主和監理的一致認可:同時出色的完成了甘肅省公路局交辦的甘肅省14個地市交通部門組織的就地熱再生施工現場大型觀摩會,并取得了良好的推廣效果。

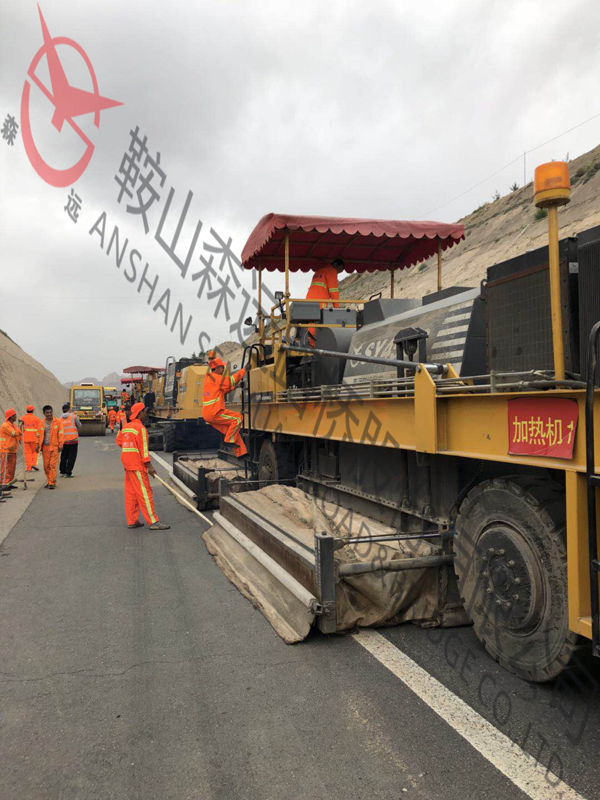

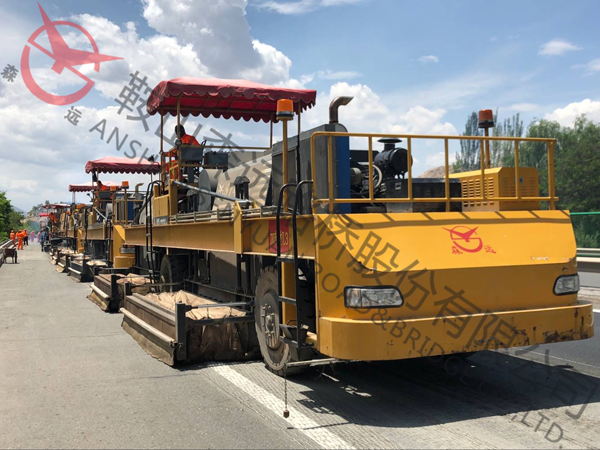

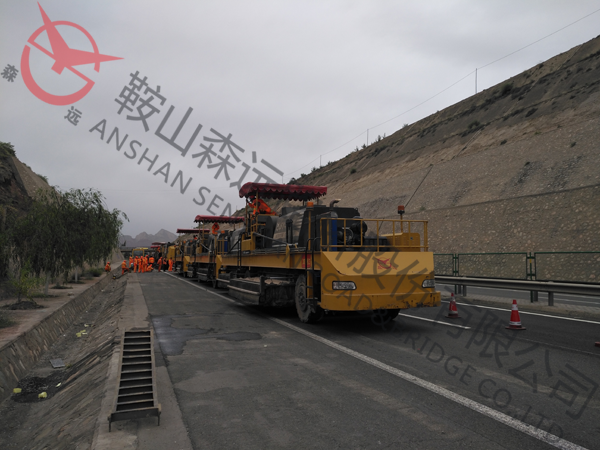

  2018年5月2日就地熱再生機組又開進了京藏高速公路蘭海段2標段的施工現場,第二套機組已于2018年6月初進場施工,2套“森遠時代列車”同時出現在施工現場,場面蔚為壯觀,整體工程預計在2018年8月15日全部結束。那時,將有一幅用全體施工人員辛勤汗水和艱苦努力繪制而成的完美作品呈現在業主和公司全體同仁面前!
